Tiešie pieslēgumi

Tiešie pieslēgumi

Akciju sabiedrībai “Conexus Baltic Grid” kā dabasgāzes pārvades sistēmas operatoram (turpmāk – sistēmas operators) tā licences darbības zonā ir pienākums nodrošināt biometāna ražotājiem, sašķidrinātās dabasgāzes sistēmas operatoriem un dabasgāzes lietotājiem nepieciešamos un tehniski iespējamus pieslēgumus dabasgāzes pārvades sistēmai vai nepieciešamās esošā pieslēguma atļautās slodzes izmaiņas saskaņā ar Sabiedrisko pakalpojumu regulēšanas komisijas izdotajiem “Dabasgāzes pārvades sistēmas pieslēguma noteikumi dabasgāzes sadales sistēmas operatoriem, biometāna ražotājiem, sašķidrinātās dabasgāzes termināļa operatoriem un dabasgāzes lietotājiem” (turpmāk – Pieslēguma noteikumi).

Tiešais pieslēgums ir dabasgāzes sistēma, kuru ierīko pie dabasgāzes pārvades sistēmas dabasgāzes izņemšanai no tās vai dabasgāzes vai biometāna ievadīšanai tajā.

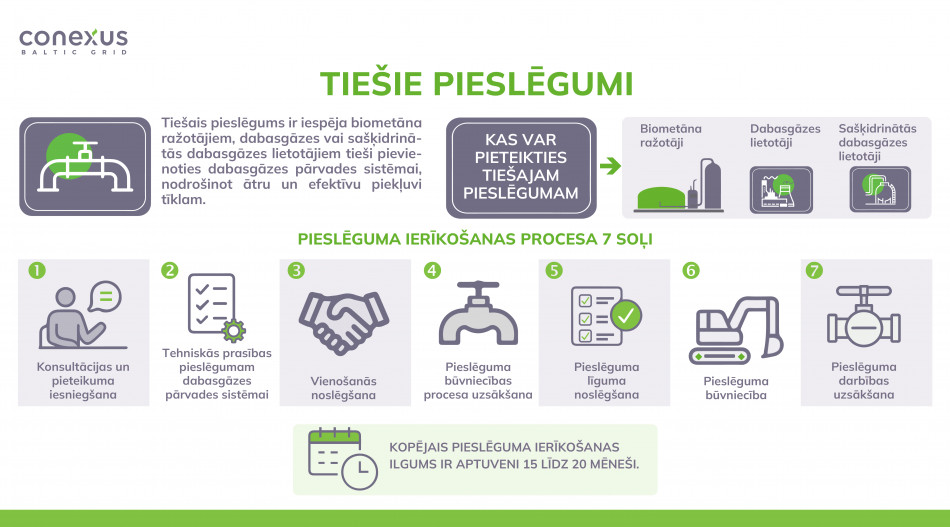

Pieslēguma ierīkošanas soļi:

(Atļautās slodzes izmaiņas procesi sakrīt ar pieslēguma ierīkošanas procesiem)

Pieslēguma ierīkošanas termiņš ir atkarīgs no plānotā pieslēguma sarežģītības, tehnisko prasību apjoma, būvniecības ieceres dokumentācijas izstrādes termiņa un pieslēguma ierīkošanai nepieciešamo iekārtu, materiālu piegādēm. Vidēji tas var ilgt no 15 līdz 20 mēnešiem, iekļaujot būvniecības ieceres dokumentu izstrādi (tai skaitā izstrādāto dokumentu saskaņošanas process), nepieciešamo iekārtu, materiālu piegādes, būvdarbus un tiešā pieslēguma nodošanu ekspluatācijā.

1. solis. Konsultācijas un pieteikuma iesniegšana

  • Pirms pieteikuma sagatavošanas biometāna ražotājiem, sašķidrinātās dabasgāzes sistēmas operatoriem vai dabasgāzes lietotājiem (turpmāk – sistēmas lietotāji Pieslēguma noteikumu izpratnē) ir jāizvērtē pieslēguma vieta, ņemot vērā plānoto jaudu ilgtermiņā un pieslēguma ierīkošanas izmaksas.

Sistēmas lietotāji ar jaudu līdz 250 MW/gadā un darba spiedienu sistēmas lietotāja sistēmā zemāku nekā 16 bāri pārsvarā izvēlas ierīkot pieslēgumus pie dabasgāzes sadales sistēmas, savukārt lielākas jaudas pieslēgumu un sistēmu ar plānoto darba spiedienu virs 16 bāri, var plānot pie dabasgāzes pārvades sistēmas.

  • Pēc izvērtēšanas sistēmas lietotājiem ir jākonsultējas ar akciju sabiedrības “Conexus Baltic Grid” speciālistiem par iespējamajiem pieslēguma risinājumiem, sagatavojot atbildes uz šādiem jautājumiem:
  1. plānotais ievadāmas/izņemamas gāzes apjoms (stundā, gadā);
  2. plānotā tiešajam pieslēgumam pievienojamā objekta atrašanās vieta;
  3. kādam mērķim (dabasgāzes izņemšanai vai dabasgāzes vai biometāna ievadīšanai dabasgāzes pārvades sistēmā) tiks lietots tiešajam pieslēgumam pievienojamais objekts.
  • Pēc konsultācijas ar akciju sabiedrības “Conexus Baltic Grid” speciālistiem, sistēmas lietotāji iesniedz PIETEIKUMU pieslēguma ierīkošanai.

2. solis. Tehniskās prasības pieslēgumam dabasgāzes pārvades sistēmai

Tehniskās prasības pieslēgumam dabasgāzes pārvades sistēmai, kurās apvienoti gan tehniskās prasības, gan tehniskie noteikumi, sistēmas operators izdod sistēmas lietotājiem 60 dienu laikā no pieteikuma saņemšanas dienas.

Ja tehnisko prasību izstrāde ir komplicēta un to sagatavošanai nepieciešams ilgāks laika periods, vai sistēmas lietotājs nav iesniedzis sistēmas operatoram visu nepieciešamo informāciju un dokumentus, par tehnisko prasību izsniegšanas termiņu sistēmas operators rakstveidā informē lietotāju 10 dienu laikā no pieslēguma pieteikuma saņemšanas dienas.

3. solis. Vienošanās noslēgšana

Pēc tehnisko prasību izsniegšanas, sistēmas lietotājs un sistēmas operators rakstveidā noslēdz vienošanos, ar kuru vienojas par būvniecības ieceres dokumentācijas (būvprojekta) izstrādāšanu un saskaņošanu, pieslēguma ierīkošanai nepieciešamā būvkomersanta izvēles organizēšanu, kā arī par citām sistēmas operatora un sistēmas lietotāja saistībām un tiesībām līdz pieslēguma līguma noslēgšanai. Ja pieslēgums tiek izmantots dabasgāzes vai biometāna ievadīšanai dabasgāzes pārvades sistēmā, vienošanās nosaka tiešajam pieslēgumam nepieciešamo iekārtu iegādi un tā termiņus.

4. solis. Pieslēguma būvniecības procesa uzsākšana

Sistēmas lietotājs vai sistēmas operators, ievērojot noslēgtās vienošanās noteikumus, organizē būvniecības ieceres dokumentācijas izstrādi, veic būvdarbu veicēja un nepieciešamo iekārtu piegādātāju izvēli, un citus nepieciešamos sagatavošanās darbus pirms pieslēguma būvdarbu uzsākšanas. Ja minētos darbus veic sistēmas operators, tas ievēro Pieslēgumu noteikumos noteikto pienākumu izvēlēties darbu veicējus saskaņā ar atklātiem, vienlīdzīgiem un objektīviem kritērijiem.

5. solis. Pieslēguma līguma noslēgšana

Sistēmas operators 40 dienu laikā no dienas, kad izpildīti noslēgtās vienošanās nosacījumi, nosūta sistēmas lietotājam pieslēguma līgumu.

Sistēmas lietotājam ir tiesības 30 dienu laikā no dienas, kad sistēmas operators nosūtījis sistēmas lietotājam pieslēguma līgumu, iesniegt sistēmas operatoram pamatotus iebildumus par pieslēguma līgumu. Sistēmas operators izvērtē sistēmas lietotāja iebildumus un 10 dienu laikā rakstveidā sniedz sistēmas lietotājam atbildi vai nosūta sistēmas lietotājam precizētu pieslēguma līgumu, ja sistēmas lietotāja iebildumi atzīti par pamatotiem.

Ja 30 dienu laikā no dienas, kad sistēmas operators nosūtījis sistēmas lietotājam pieslēguma līgumu vai precizētu pieslēguma līgumu, sistēmas lietotājs nav parakstījis pieslēguma līgumu vai nav sniedzis pamatotus iebildumus par pieslēguma līgumu, sistēmas operatoram ir tiesības anulēt pieteikumu un tehniskās prasības pieslēguma ierīkošanai.

Pieslēguma līgumu noslēdz, kad ir izpildīti noslēgtās vienošanas nosacījumi par pieslēguma būvniecības ieceres dokumentācijas (būvprojekta) pabeigšanu, ir izdarīta atzīme izsniegtajā būvatļaujā par projektēšanas nosacījumu izpildi un ir izvēlēts būvniecības darbu veicējs.

6. solis. Pieslēguma būvniecība

Pirms būvniecības darbu uzsākšanas, jāievēro Noteikumi zemes darbu veikšanai akciju sabiedrības "Conexus Baltic Grid" gāzapgādes objektu, inženierbūvju un inženierkomunikāciju aizsargjoslās.

Sistēmas lietotājam ir jānodrošina, lai tam pirms pieslēguma būvniecības uzsākšanas un visa pieslēguma darbības laikā būtu spēkā esošas tiesības (īpašuma vai lietošanas tiesības) izmantot nekustamo īpašumu, kurā ierīkots pieslēgums.

Atbilstoši noslēgtajiem līgumiem ar būvniecības procesa dalībniekiem tiek veikta pieslēguma izbūve vai pārbūve.

Pēc izbūves vai pārbūves darbu veikšanas tiek veiktas visas nepieciešamās pārbaudes un pēc veiksmīgi izturētām pārbaudēm objektu nodod ekspluatācijā.

Pieslēguma ierīkošana uzskatāma par pabeigtu dienā, kad sistēmas lietotājs ir izpildījis no pieslēguma līguma izrietošās saistības pieslēguma darbības uzsākšanai un sistēmas operators ir par to paziņojis sistēmas lietotājam.

7. solis. Pieslēguma darbības uzsākšana

Sistēmas pakalpojuma un balansēšanas līguma slēgšana

Pirms dabasgāzes izņemšanas no dabasgāzes pārvades sistēmas vai dabasgāzes vai biometāna ievadīšanas tajā, sistēmas lietotājam jānoslēdz pārvades sistēmas pakalpojumu līgumu un balansēšanas līgumu vai arī jāizvēlas sistēmas lietotājs, kuram jau ir spēkā esošs pārvades sistēmas pakalpojuma līgums un balansēšanas līgums. Sīkāka informācija ir pieejama šeit (ielikt saiti uz https://www.conexus.lv/parvade-2).

Sadarbības līguma slēgšana

Ja pieslēgums paredzēts dabasgāzes vai biometāna ievadīšanai dabasgāzes pārvades sistēmā, pēc pieslēguma nodošanas ekspluatācijā, starp sistēmas lietotāju un sistēmas operatoru noslēdz līgumu par sadarbību dabasgāzes vai biometāna ievadīšanai dabasgāzes pārvades sistēmā.

Iepriekš minētie līgumi ir viens no priekšnoteikumiem pieslēguma darbības uzsākšanai.

Noderīga informācija

Dabasgāzes pārvades sistēmā ievadāmās dabasgāzes un biometāna kvalitātei ir jāatbilst Ministru kabineta 2025. gada 21. janvāra noteikumiem Nr. 50 “Noteikumi par prasībām gāzveida stāvoklī pārvērstas sašķidrinātās dabasgāzes, no atjaunīgajiem energoresursiem saražota vai iegūta gāzveida kurināmā un mazoglekļa gāzveida kurināmā ievadīšanai dabasgāzes pārvades un sadales sistēmā”

Ja biometāna ražotnei tuvumā nav pieejama dabasgāzes pārvades sistēma, biometānu var ievadīt dabasgāzes pārvades sistēmā, izmantojot kravu pārvadājumus un nogādājot saražoto biometānu ievadīšanai dabasgāzes pārvades sistēmā publiskajā biometāna ievades punktā. Vairāk informācijas par publisko biometāna ievades punktu ir pieejama šeit
